Slik monteres råbygget
Slik monteres råbygget
Hyttebygging på 30 sekunder
Først kan du ta en titt på en liten animasjon som viser hvordan delene i byggesettet monteres. I virkeligheten tar det nok litt lenger tid enn dette, men sammenlignet med andre byggemetoder gir vår elementløsning mye kortere byggetid.
Fundamentering
Saltdalshytta kan bygges på søyler, ringmur, stripemur eller støpt plate. De første tre trenger et bjelkelagsgulv (tilvalg). Det vanligste i dag er å bygge på støpt plate, og det er det vi viser her. Bildet nedenfor viser en plate med nedstøpt svill langs kanten. Svillen brukes til å feste veggelementene. Fundamentet og svillen er ikke en del av byggesettleveransen, men alt som benyttes videre i denne beskrivelsen følger med i pakken - inkludert innvendige materialer.

Vindsperre og asfaltplate langs kanten
Først ruller du ut vindsperre langs kanten, og klemmer det fast med remser av asfaltplate. Vindsperren brettes inn over svillen.

Veggelementene

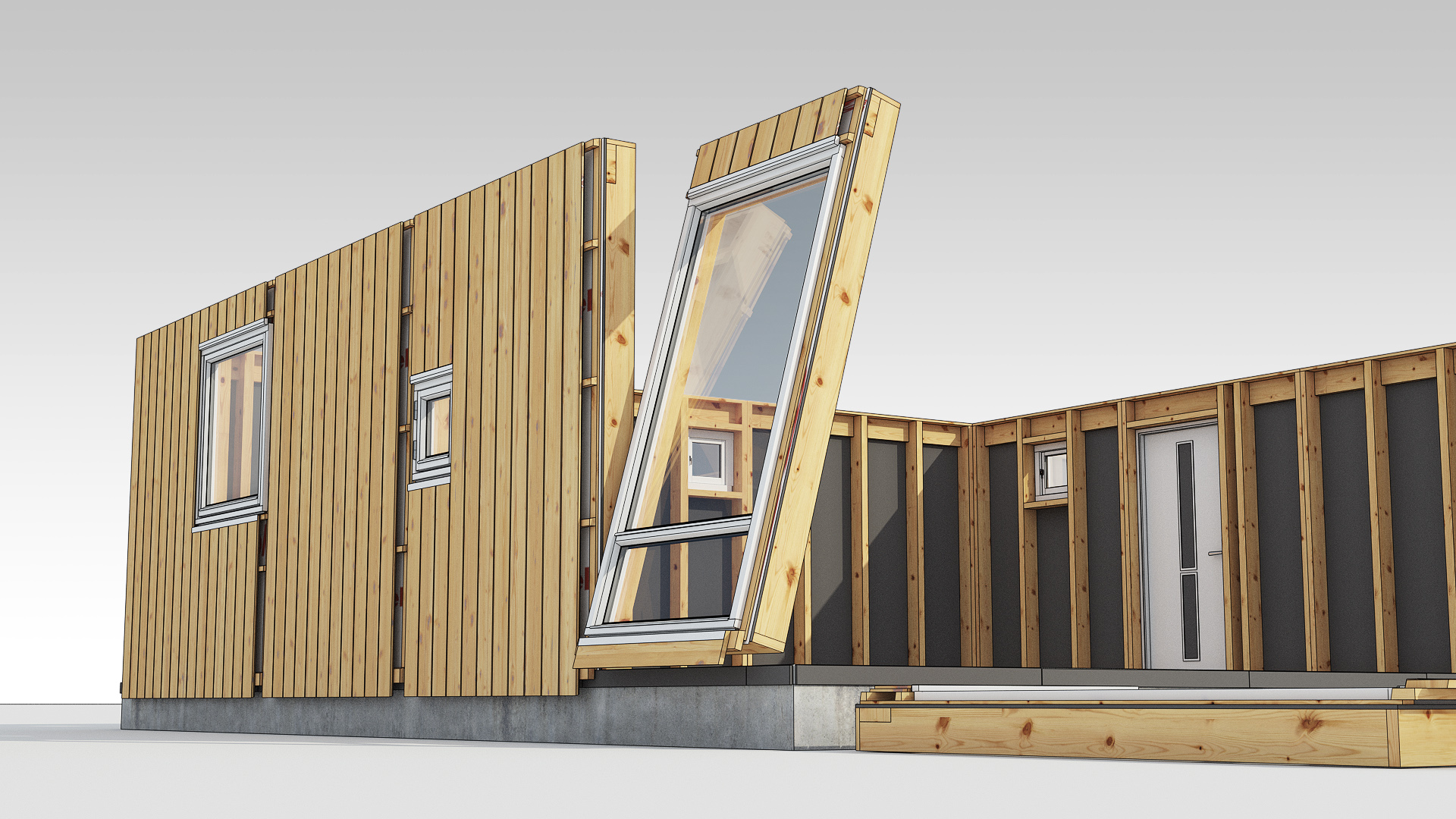

Våre veggelementene består av 148mm bindingsverk, asfaltplate, vindsperre, luftelekter og ferdig grunnet utvendig kledning. Vinduer og dører er også satt inn. Her har vi lagt ut elementene som skal benyttes i første etasje.

Reising av veggelementene
Elementene løftes på plass, justeres til de står loddrett og støttes opp midlertidig med skråstag. De kan heises med kran, men de er laget i størrelser som kan løftes av 2-4 personer. De festes i bunnsvillen og i hverandre. Fortsett rundt hele fundamentet, helt til alle elementene er på plass.

Hjørnene
Det er lagd ferdige elementer som settes i hjørnene. Husk å legge isolasjon mellom stavene i elementet før de settes på plass og festes i tilstøtende veggelementer.

Toppsvill og gavlbeslag
Rundt toppen på elementene legges det en 36x148mm toppsvill for å stive av og binde sammen veggene. På gavlveggene legges det dessuten et beslag som dekker toppen på bordkledningen.

Gavlementene
Så settes gavlelementene på plass. De støttes midlertidig opp, og festes godt i hverandre og i elementet under.

Takstoler og isolasjonsstoppere
Taket på SMART-hyttene er bygd opp av selvbærende takstoler som danner både tak, gulv og knevegger. Nå er det på tide å montere disse. Begynn gjerne på midten og jobb deg utover mot endene. Takstolene skal stå med 60cm senteravstand, og et tips her er å bruke de medfølgende isolasjonsstopperene til å bestemme avstanden. Dette er fiberplater som skal monteres mellom takstolene for å danne den øverste delen av ytterveggen.


Søyler og dragere i takutstikk
Hvis hytta har et takutsikk i gavlen (slik som i dette eksemplet), monterer du nå søylene og dragerene som skal bære dette taket. Foran hjørnene reiser du to søyler (lengden må tilpasses i forhold til fundamentet), og dragere som festes i hyttas hjørne og som hviler på søylene. Lenger opp på gavlveggen må det monteres to limtredragere. Det er lagd spor i veggelementene og takstolene til disse dragerne.

Sperrer i takutstikk
Så kan taksperrene i utstikket løftes på plass og festes. Takstoler og sperrer må festes godt med sperreanker. Det må også legges en lekt i toppen av mønet i hele byggets lengde.

Tetting av hjørner og elementskjøter
I alle elementskjøtene og mot hjørnene må vindsperren brettes over hverandre og klemmes fast med en lekt, før det monteres et panelbord som dekker skjøten og skjuler den helt. I hjørnene må det også monteres luftelekter, og her settes det opp to panelbord på hver side av hjørnet. Dette er arbeid som kan foregå mens andre jobber videre med taket.

Vindsperre på tak
Nå rulles det ut vindsperre på taket. Start på den ene siden, rull videre langs takstolene oppover mot mønet, og ned på motsatt side. Bruk stiftemaskin for å feste vindsperren midlertidig etterhvert som du ruller den ut. Vindsperren må splittes nederst på hver side, slik at den kan fortsette ned mellom takstolene og klemmes fast mot isolasjonsstopperen og toppen på veggelementet. Rullen er 130cm bred og dekker to «rom» i takkonstruksjonen, med litt overlapping. Underveis må du også montere 48x48mm lekter på sperrene (se neste punkt).

Klemlekter på tak
Så klemmes vindsperren fast med 48x48mm lekter. Dette bør gjøres fortløpende mens du monterer vindsperren, siden det ellers kan være vanskelig å komme til. Lektene danner et luftesjikt mellom vindsperren og troplatene.På dette stadiet må det også tas hull til pipa, og deler av pipebeslaget må monteres. Dette er ikke illustrert her.

Troplater
På lektene legges troplater av 240x90 cm kryssfiner. De legges i lengderetningen, og i «forband», dvs at de forskyves 120cm fra den ene raden til den andre, slik at skjøtene ikke kommer på samme sted. Start nederst, og legg videre oppover. Platene skal stikke et stykke ut forbi den ytterste sperren/takstolen i gavlene. Bruk gjerne gavlklossene som mal for å få denne avstanden riktig (se neste punkt). Bredden på de øverste platene må tilpasses mot mønet.

Gavlklosser

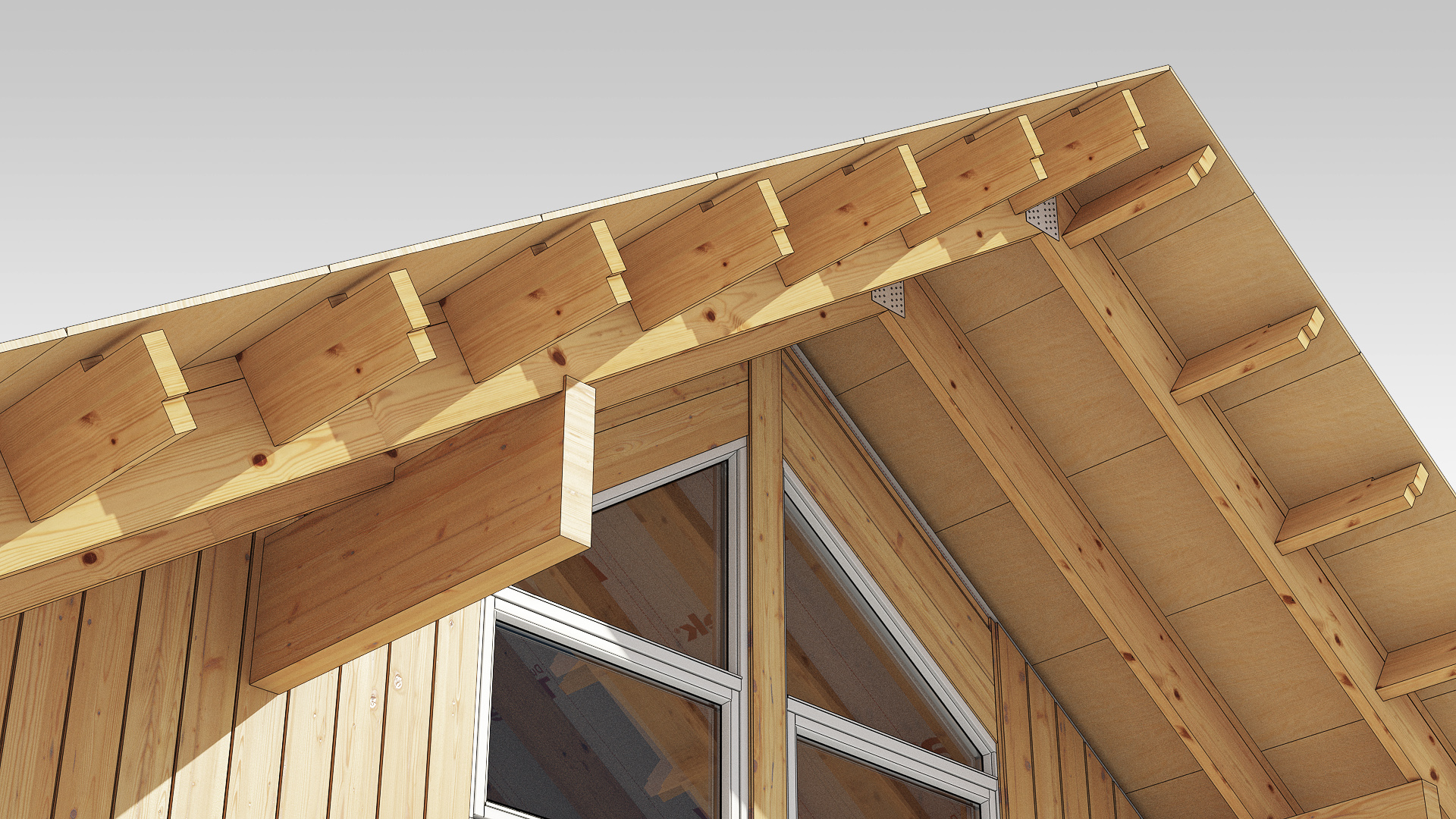

I gavlene skal platene stikke ut fra veggen. Det følger med ferdig tilskårne gavlklosser som skrus fast i troplatene fra oversiden. Bruk gjerne gavlklossene som mal på utstikket når du monterer takplatene (se forrige punkt). Gavlklossene har ferdige hakk for vindskier og spikerslag.

Vindskier og frontbord
Nå kan vindskiene monteres. I bakkant av disse legges trekantlekter som sørge for god avrenning i gavlene på det ferdige taket. Montér også frontbordet langs den nederste enden av takstolene. Der skal takrenner og takfotbeslag monteres før taket tekkes.

Takfotbeslag og takrenner
Takrenner og takfotbeslag må monteres før taket legges. Takrennekrokene festes slik at det blir fall mot stedet der nedløpet skal være.

Taktekking
Standard taktekking er sort takshingel, men vi kan levere både torvtak, tretak og stålplatetak. Pappshingelen legges ut som beskrevet i leggeanvisningen. Det anbefales å bruke en spikerpistol beregnet på pappspiker, da går leggingen i en fei. Jobb deg oppover mot mønet på begge sider, og avslutt med å legge møneplatene. Taket renskjæres i gavlene, langs toppen av trekantlektene du la der. Så legger du et trykkimpregnert vannbord langs toppen av vindskiene.

Utvendige detaljer
Til slutt monteres kassebord, vindusomramming og annen garnityr før hytta beises. Da er hytta ferdig og tett utvendig. De innvendige materialene kan nå bæres inn i hytta, der de ligger tørt og trygt fram til innredningsarbeidet skal starte. Så er det på sin plass med en aldri liten feiring!

Innvendige materialer er inkludert i 'Byggesett Pluss'
I Byggesett Pluss, Montert Byggesett Pluss og Elektroklar følger det også med innvendige materialer. Det innvendige arbeidet består i grove trekk av å isolere vegger og tak, legge dampsperre, og sette opp stav til innvendige skillevegger. Da kan elektriker og rørlegger begynne med sine arbeider. Skilleveggerne isoleres og kles med panel, og det legges gulv, vegger og tak på loft/hems. Så monteres dører, det listes langs gulv, tak, vinduer og dører. Trapp, kjøkken og annen innredning monteres.
Våre hytter kommer med en detaljert og gjennomillustrert monteringsbeskrivelse som steg for steg beskriver arbeidets gang, fra begynnelse til slutt.
Har du lyst til å vite mer?
Vi har levert våre byggesett til flere tusen familier rundt om i hele landet, og har lang erfaring med å veilede de som ønsker å gjøre egeninnsats i forbindelse med hytteprosjektet sitt – om det er montering av råbygget, innredningsarbeid eller kun som prosjektleder. Ønsker du å vite mer om hva vi kan tilby, ta kontakt med nærmeste salgskontor og spør en av våre hytteeksperter.
